Probleme über Probleme mit Schionning, Sparcraft, Ullman und Tree Tops Marine

Baublog #36 – Update

Es geht voran, nach wie vor schleppend aber wir machen Fortschritte. Allerdings ist unser Skipper und Mediator Jan leider nicht mehr da. Entgegen auch seinen Erwartungen haben wir es nicht geschafft BELUA vor seiner Abreise am 7. Juni 2026 zu übergeben. Für uns war das nicht überraschend (nicht mehr) nach den ganzen Verzögerungen, die wir bis hierher bereits erlebt haben. Aber wie gesagt es geht voran.

Mast und Segel

Irgendetwas passt am Rig unserer BELUA nicht

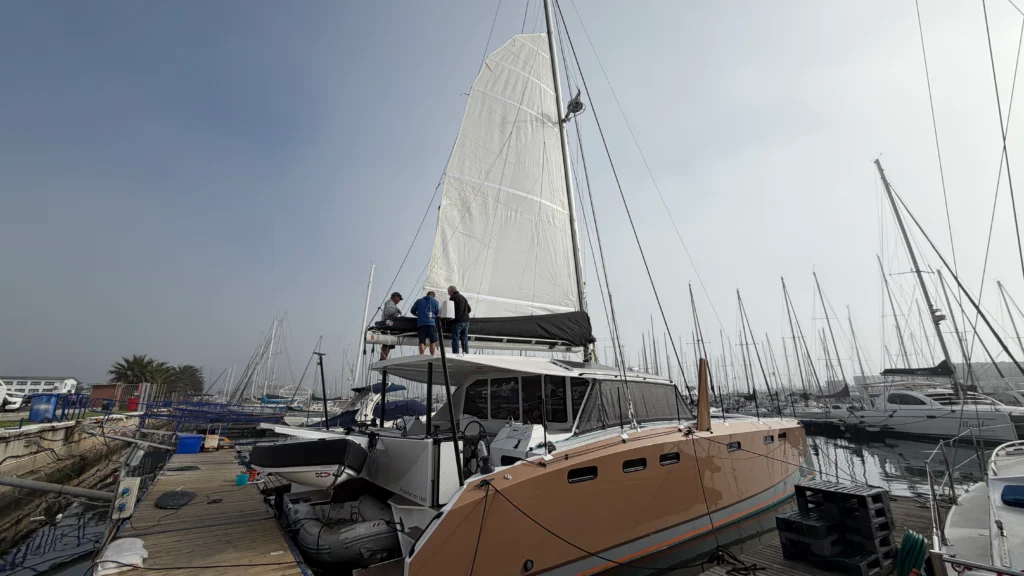

Das Bild zeigt es schon, irgendetwas stimmt hier nicht. Was war passiert? Als Belua am 14. April ins Wasser ging, kam direkt nach der Taufe der Mastbauer und hat den Mast gestellt. Auf Rückfrage wie die das hinbekommen, dass der Mast im richtigen Winkel steht (Neigung nach hinten ist üblich), kam die Antwort, dass das automatisch passiert, weil ja das Vorstag (Vordere Mastabspannung) und auch die Wanten (Seitliche Abspannung) bereits nach den Plänen gefertigt wurden.

Dumm nur, dass aus irgendeinem Grund die Wanten vor Ort gekürzt wurden, weil sie zu lang waren. Zum dem Zeitpunkt hat das aber noch niemand in Frage gestellt.

Im Blog #35 habe ich ja geschrieben, dass die Segel falsch sind. Hinzu kommt jetzt aber auch noch der Mast, der nicht richtig steht! 3 Wochen lang gab es ein hin und her, weil keiner den Ar…. in der Hose hatte einen Fehler einzugestehen. Letzten Freitag hat sich die Situation dann endlich aufgelöst, der Mastbauer hat eingestanden, dass etwas nicht stimmt. Aktuell wird an Lösungen gearbeitet, wie die aussehen, keine Ahnung. Ich werde berichten.

Kuchenbude (Cockpit Enclosure)

Wir waren so guter Dinge, dass wenigstens das klappt. Aber es darf bei uns scheinbar nun wirklich gar nichts auf Anhieb klappen. Glücklicherweise war aber letzte Woche nur eine „Anprobe“ und kleine Änderungen können noch gemacht werden. Die seitlichen Fenster sind falsch geschnitten, leider. Lässt sich aber ohne Problem noch richten. Alles in allem sieht das aber gut aus. Vor allem der Stoff, den Larissa ausgesucht hat, sieht richtig gut aus!

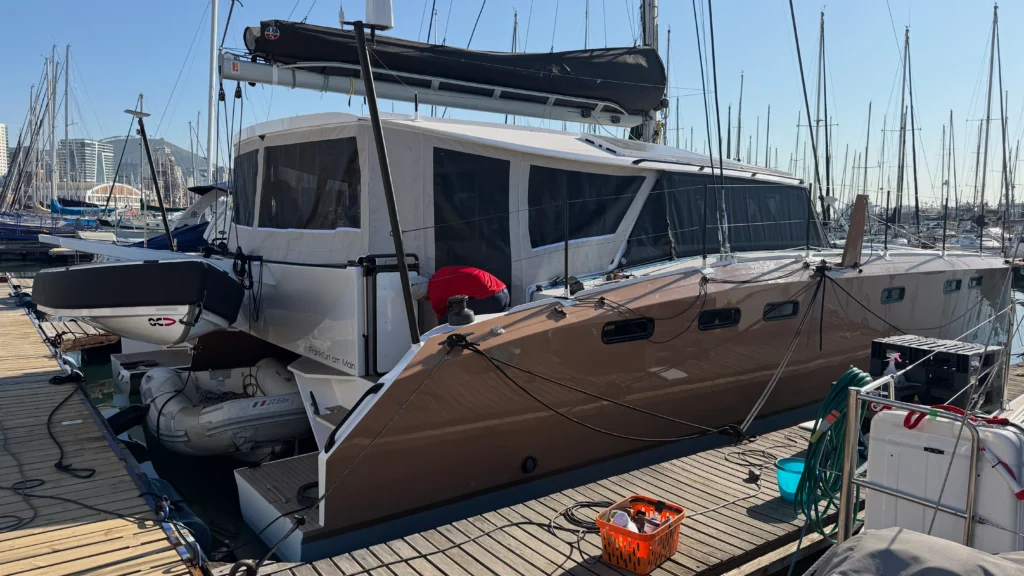

Kuchenbude für die kälteren Tage oder wenn das Wetter schlecht ist.

Salon Beschattung

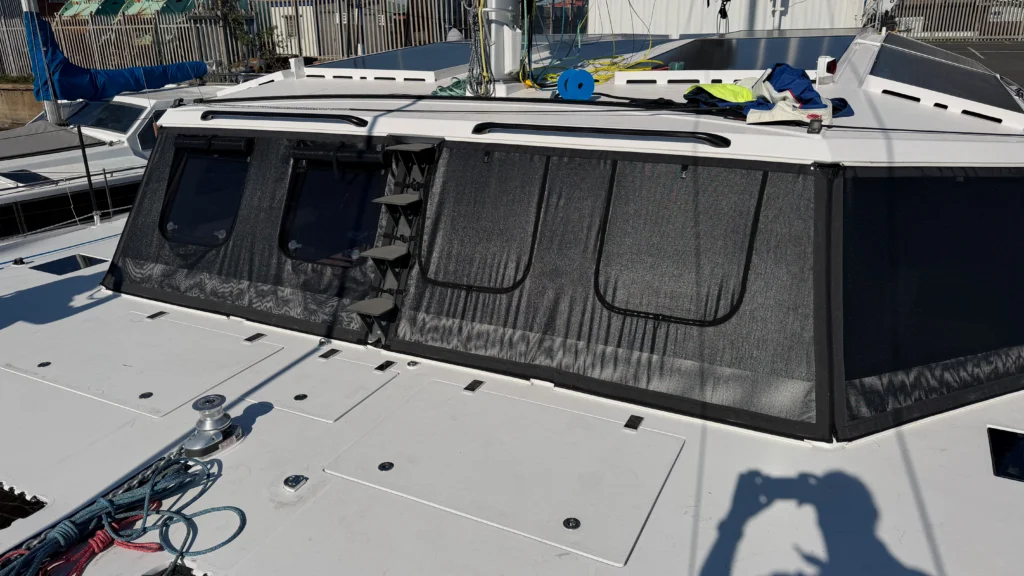

Endlich können wir auch den Salon der BELUA beschatten

Und dann haben wir es doch noch geschafft, die Beschattung für den Salon ist so wie geplant und besprochen. Zwar teurer als geplant aber wenigstens richtig. Ca. 65% der Sonneneinstrahlung soll so gefiltert werden. Damit wir trotzdem Luft ins Boot bekommen, lassen sich die 4 Fenster vorne öffnen und Hochrollen, perfekt!

Das Chaos ist wieder ausgebrochen

Es sah alles so schön aus! Bis wir letzte Woche wieder einmal zu Besuch kamen und sämtliche Instrumente wieder ausgebaut waren! Was war passiert? Die Kompasse an den Steuerstände haben eine Beleuchtung, bloss, die hat nicht funktioniert! Einen ganzen Tag lang war unser Elektriker auf der Suche nach den Kabeln, die dafür vorgesehen waren. Da rächt es sich leider, dass nicht alle Kabel angeschrieben waren, wenn schon keine Pläne für die Elektrik existieren.

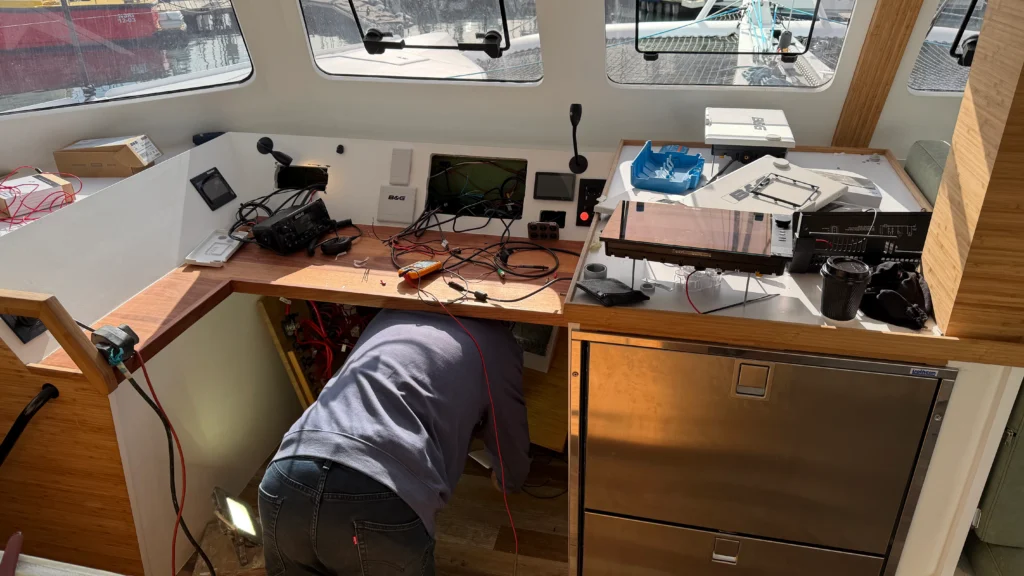

Und wieder alles auseinander bauen.

Letzteres kann man aber gelten lassen, da der Aufwand relativ hoch wäre, für jedes Boot einen Elektrik- und Sanitärplan zu erstellen. Aber, ich komme ja ursprünglich aus der Branche und für eine Einfamilienhaus werden ja schliesslich auch Pläne erstellt, auch wenn nur ein einziges davon gebaut wird. Zumindest in der Schweiz ist das so…

Wie weiter?

Na ja, so genau wissen wir das im Moment leider auch nicht. Wir mussten uns mal eine Woche Urlaub gönnen. Wir hoffen, dass wir nächste Woche, nach unserer Rückkehr nach Kapstadt endlich unser neues Heim beziehen dürfen. Wir werden sehen und natürlich berichten.
